• Двері та вікна
  • Оздоблення
  • Підлога
  • Дах і фасад
  • Будівництво
  • Інженерія
  • Корисне

Підпишіться на оновлення

Отримайте останні новини від buduemo.com.ua

Що нового

Металопластикові вікна: як обрати профіль

29.08.2026

Утеплення фасаду: матеріали і методи

27.08.2026

Миюча фарба для стін на кухні та у ванній кімнаті

25.08.2026
Buduemo
  • Двері та вікна
  • Оздоблення
  • Підлога
  • Дах і фасад
  • Будівництво
  • Інженерія
  • Корисне
Buduemo
Головна сторінка » Як зробити ремонт ванної кімнати: етапи і поради
Корисне

Як зробити ремонт ванної кімнати: етапи і поради

Іванченко МихайлоBy Іванченко Михайло05.08.2026Updated:23.08.2026Коментарів немає5 Mins Read
Facebook Twitter Telegram
Майстер укладає керамічну плитку на стіну під час ремонту сучасної ванної кімнати.

Ванна — найменше приміщення в домі, яке з’їдає найбільше нервів на квадратний метр. Тут одночасно сходяться вода, електрика, вентиляція та важке оздоблення, тому кожна поспішна дія дає про себе знати вже через півроку.

Саме через це роботи варто розкласти на етапи ще до того, як у руках опиниться перфоратор. Послідовність нижче однаково працює і для старої хрущовки, і для квартири в новобудові.

З чого почати ремонт ванної кімнати

Ремонт ванної кімнати з нуля починається не з магазину плитки, а з рулетки та аркуша паперу. Спершу треба зафіксувати точні розміри приміщення, висоту стелі й місця, де виходять труби.

Далі складають схему розміщення: де стоятиме ванна або душова кабіна, куди піде пральна машина, скільки простору лишиться для проходу. План на папері коштує в рази дешевше, ніж перероблена стяжка.

  1. Виміряйте приміщення та позначте всі виходи комунікацій.
  2. Оберіть сантехніку і техніку до початку робіт, а не після них.
  3. Складіть схему розеток, вимикачів та точок освітлення.
  4. Порахуйте матеріали із запасом близько 10% на підрізання.
  5. Погодьте з майстрами послідовність етапів і терміни.

Такий перелік економить час на кожному наступному кроці, бо бригада вже знає, де свердлити отвори під кріплення.

Ремонт ванної кімнати: ціна етапів

На ремонт ванної кімнати ціна складається з трьох частин: матеріали, робота майстрів, сантехніка разом із технікою. Приблизно половину кошторису забирають саме матеріали, ще третину — роботи.

Найбільше на підсумкову суму впливають перенесення комунікацій та формат душової зони. Трап у підлозі з нуля завжди дорожчий за встановлення готового піддону.

Порядок робіт коштує дешевше, ніж найдорожчий матеріал, покладений не в свою чергу.

Демонтаж старого покриття і сантехніки

Демонтаж — найбрудніший, але найшвидший етап. Його завдання просте: звільнити приміщення до стін та плити перекриття, щоб побачити реальний стан основи.

Перед стартом перекривають воду на стояках, знеструмлюють приміщення й виносять усе зайве. Сміття краще одразу пакувати в міцні мішки, бо шматки плитки з розчином важать більше, ніж здається.

Що зазвичай знімають на цьому етапі:

  • стару плитку зі стін та підлоги разом із клейовим шаром;
  • ванну, унітаз, умивальник і старі змішувачі;
  • зношені труби водопостачання та каналізації;
  • фальшпанелі, короби й пошкоджену штукатурку;
  • двері з коробкою, якщо планується заміна.

Після зачистки стіни та підлогу варто оглянути ще раз при яскравому світлі — саме тоді видно тріщини й місця, де основа сиплеться.

Помилки під час демонтажу

Перша поширена помилка — збивати штукатурку без перевірки, що ховається під нею. У старих будинках усередині стіни може проходити електричний кабель сусідньої кімнати.

Друга помилка — залишити стару стяжку «бо тримається». Якщо під нею є порожнечі, нова плитка почне бубнявіти й відходити вже за рік.

Комунікації: труби, каналізація, електрика

Це прихований етап, який визначає, скільки ремонт прослужить без втручань. Труби ведуть до кожної точки водозабору окремо, з доступом до кранів на випадок аварії.

Каналізаційні труби прокладають з ухилом близько 2–3 см на метр довжини. Менший ухил дає застої, більший призводить до того, що вода йде швидше за вміст.

Електрику виводять окремою лінією від щитка, з автоматом і пристроєм захисного відключення. Розетки розміщують подалі від ванни та душу, а вимикач часто виносять у коридор.

Вентиляція заслуговує на окремий пункт: без витяжки навіть ідеальна плитка через рік вкриється темними швами. Простий канальний вентилятор із таймером вирішує проблему вологи майже повністю.

Гідроізоляція і стяжка підлоги

Гідроізоляцію наносять на підлогу та стіни у вологих зонах на висоту щонайменше 20 см. У душовій зоні цю висоту піднімають до рівня лійки.

Після висихання ізоляції заливають стяжку з невеликим ухилом до трапа, якщо він передбачений. Стяжка має повністю набрати міцність, і тільки після цього починають класти плитку.

Оздоблення стін і підлоги

Найпомітніший етап, заради якого все й затівалося. Плитку починають класти від найвиднішої стіни, а підрізані елементи ховають у кутах та за сантехнікою.

На підлогу беруть матеріал з протиковзкою поверхнею, бо мокра глянцева плитка стає небезпечною. Для стін обмежень менше — тут вибір частіше залежить від стилю та розміру приміщення.

Затирку швів роблять через добу після укладання, вологостійкими сумішами. Стики між стіною та ванною закривають еластичним герметиком, який витримує рух конструкції.

Сучасний ремонт ванної кімнати: рішення

Сучасний ремонт ванної кімнати рідко обходиться без душової зони без піддона, прихованих інсталяцій та підвісної сантехніки. Такі рішення візуально розвантажують простір і спрощують прибирання.

Перед вибором матеріалів корисно переглянути ремонт ванної кімнати фото в тематичних добірках. Збережіть 10–15 знімків в окрему папку: коли фото ремонту ванної кімнати лежать поруч, спільний стиль стає очевидним.

Освітлення теж змінилося. Замість одного плафона по центру частіше роблять кілька сценаріїв: основне світло, підсвітку дзеркала та м’яку нижню підсвітку.

Скільки часу займає кожен етап

Терміни залежать від площі та обсягу перенесень, але загальна картина виглядає передбачувано. Орієнтовний графік для стандартного санвузла площею до 5 м² наведено в таблиці.

ЕтапОрієнтовна тривалістьЩо входить
Демонтаж1–2 дніЗняття плитки, сантехніки, старих труб
Комунікації2–4 дніРозведення води, каналізації, електрики
Гідроізоляція і стяжка2–3 дні + сушінняОбробка вологих зон, вирівнювання підлоги
Укладання плитки4–7 днівСтіни, підлога, затирка швів
Фінішні роботи2–3 дніСтеля, двері, монтаж сантехніки та меблів

Між етапами закладайте паузи на висихання сумішей. Спроба зекономити на цих днях псує результат частіше, ніж будь-які інші рішення.

Бюджетний ремонт ванної кімнати

Бюджетний ремонт ванної кімнати — це не дешеві матеріали, а розумна відмова від зайвого. Найбільша економія виникає тоді, коли сантехніку залишають на старих місцях і не переносять стояки.

Друге джерело економії — площа оздоблення. Плитку кладуть до рівня трохи вище дверей, а верхню частину стіни фарбують вологостійкою фарбою, і різниця в кошторисі стає відчутною.

Ремонт ванної кімнати, ціна якого має вкластися в план, вимагає ще однієї звички: рахувати матеріали за фактичними замірами, а не «на око». Зайві дві коробки плитки часто дорівнюють вартості нового змішувача.

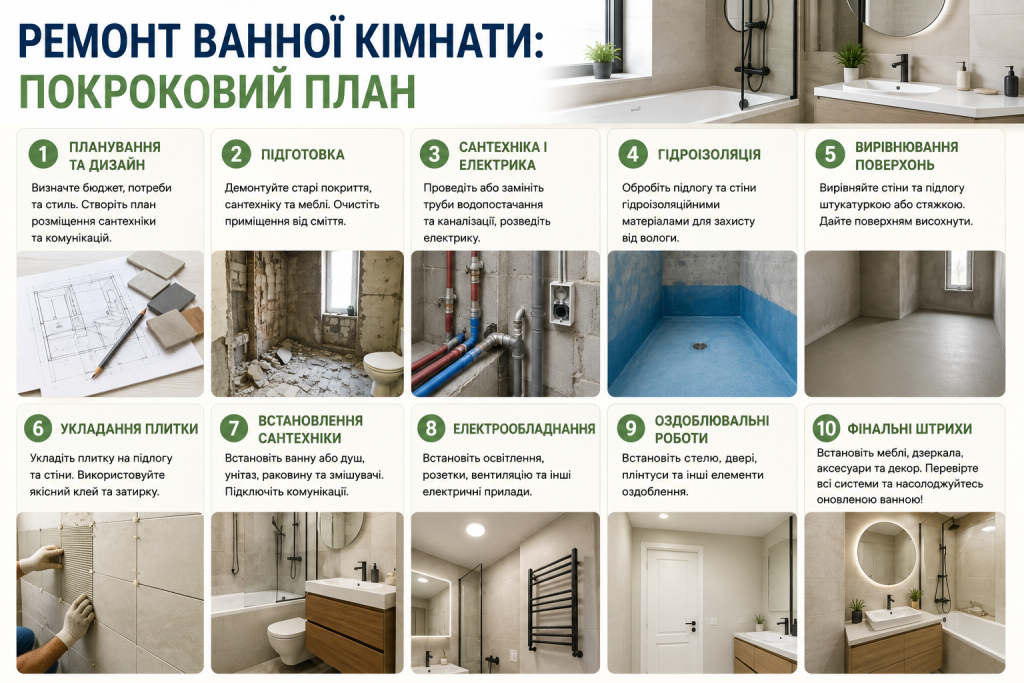

Інфографіка з основними етапами ремонту ванної кімнати від планування і підготовки до монтажу сантехніки, плитки та фінального оздоблення.

Де економія недоречна

Є позиції, на яких заощадження обертається повторним ремонтом. До них належать гідроізоляція, труби, електрична фурнітура та вентилятор.

Дім тримається на дрібницях, які помічають лише тоді, коли вони зроблені абияк.

Так само не варто економити на роботі плиточника: рівні шви та геометрія кутів формують враження від усього приміщення.

Ремонт ванної кімнати з нуля виглядає складним лише на початку — далі кожен етап логічно випливає з попереднього. Складіть план, зберіть добірку ідей, порахуйте матеріали, і роботи підуть спокійніше, ніж здавалося на старті. Уже за кілька тижнів ранок починатиметься в кімнаті, де все на своєму місці.

Previous ArticleШпалери для вітальні: як обрати дизайн
Next Article Вентиляція будинку: як влаштувати і розрахувати
Іванченко Михайло
  • Website

Інженер-будівельник з практичним досвідом приватного будівництва. Розповідає про технології зведення будинків, покрівлю, інженерні системи та вибір будівельних матеріалів — без зайвої теорії, тільки те, що дійсно працює на практиці.

Пов’язані публікації

Ремонт квартири: з чого почати

24.07.2026

Ремонт квартири під ключ: етапи робіт

03.07.2026

Comments are closed.

Не пропустіть
Будівництво

Стрічковий фундамент: коли застосовується

By Іванченко Михайло25.06.20260

Фундамент — це те, що приховане під землею, але тримає…

Миюча фарба для стін на кухні та у ванній кімнаті

25.08.2026

Шпалери для дитячої кімнати

19.06.2026

Підпишіться на оновлення

Отримуйте останні новини від buduemo.com.ua

buduemo

Buduemo.com.ua — практичні поради з будівництва та ремонту: матеріали, технології та рішення для дому.

Про нас
Контакти
Політика конфіденційності

info@buduemo.com.ua

Металопластикові вікна: як обрати профіль

29.08.2026

Утеплення фасаду: матеріали і методи

27.08.2026

Миюча фарба для стін на кухні та у ванній кімнаті

25.08.2026

Металопластикові двері: конструкція профілю і теплоізоляція

21.08.2026
Категорії
  • Будівництво
  • Дах і фасад
  • Двері та вікна
  • Інженерія
  • Корисне
  • Оздоблення
  • Підлога
© 2026

Type above and press Enter to search. Press Esc to cancel.
